離岸風電選商大翻修:不比價格、不強制國產化,問題解決了嗎?

2026-01-09【環境資訊中心記者 陳昭宏報導】https://e-info.org.tw/node/242833

今年開始,台灣正式進入離岸風電「區塊開發」階段,目標2035年達到18.4GW。能源署表示,面對過去0元競標、強制國產化帶來的發展困境,本次選商將不再比較價格,而是競爭履約能力,也取消國產化要求。


能源署昨(8)日公布區塊開發第三期(3-3)選商新制,國產化「Bye-Bye」了有什麼影響?取消國產化要求,改納入ESG評比,也有業者認為改評ESG宛如「開書考」,範圍太大無所適從,建議提供具體標準。

台灣西部外海截至去(2025)年底,共有474部離岸風機、總裝置容量4.4GW,是世界第5離岸風電大國。圖為台電一期離岸風場。圖片來源:經濟部提供

搶標、融資、產能不足 離岸風電遇到哪些瓶頸?

截至去(2025)年底,台灣西部外海共有474部離岸風機、總裝置容量4.4GW,是世界第五離岸風電大國,在亞洲僅次於中國。目前進入分期階段選商,2022、2024年分別完成3-1、3-2期選商,核定4.4GW裝置容量,最遲須在2028、2029年底前併網。3-3期選商則在近期開始前期作業。


能源署在昨(8)日召開的3-3期選商說明會上指出,過去的選商制度有許多問題,包含價格競標,以越低電價售電給台電者越有優勢獲得開發資格,但在台積電等綠電買家的剛性需求下,風電業者預期可與買家簽訂企業購電合約(CPPA)售電,於是紛紛以「0元」報價搶標,卻使開發案承擔經濟風險,難以順利取得融資。


此外,經濟部過去為扶植本土供應鏈,將風機國產化列為重要門檻。3-1強制要求業者落實60%裝置容量國產化,3-2則是國產化承諾越高、選商積分越高,報價相同時會以國產化程度來評比。然而,在地產能和技術不足、開價高,至今僅零星廠商順利向本土供應商下單,經濟部只好開出「不可歸責」條款,允許特定情況下可申請免除國產化;2024年歐盟更向WTO指控台灣國產化政策造成不公平競爭。


 區塊開發階段至今,有哪些業者未簽約、嚴重延宕或提前解約?

放棄簽約者有3-1期獲選的北陸能源的加能風場、天豐新能源的達天風場、3-2期獲選的科理歐永續能源的海鼎一風場、德能英華威的德帥風場。


力麗集團、天豐新能源的海峽一期則因進度落後,在2025年被解約。至今尚未有風場自行提前解約。

保底價盼解套  風場延宕、提前解約都會被扣分

3-3選商如何比較履約能力?能源署公布新制,滿分為100分,履約能力70分以上才可參與競比。開發商「實績」占35分、「財務」占30分,另35分則評「專案執行程度」及「ESG規劃」。


專案執行程度看籌備進度,像是完成場址調查、水下文資報告、獲得許可證明、備查函等,都是加分項;ESG規劃則檢視環境、社會承諾,能源署署長李君禮舉例:「環評承諾並沒有要求,但他(開發商)又願意多做一些,這個未來都可以成為加分項目。」其他加分項還包含使用國產風機部件、提供在地就業等。


開發商「實績」的部分,曾在國內開發延宕、未簽約都會被扣分,曾提前解約更會被大扣20分[1],若曾提早併網最高加5分;「財務能力」占30分,檢視業者及股東的公司淨值、基金、自有資金規模,口袋越深分數越高。


本次選商還增設獎勵機制,案場提前併網,或者ESG執行成效優於選商時承諾,都可延長售電期。


雲林允能風場是台灣首座具有國產化成分的風場。圖片來源:達德能源提供

能源署副署長陳崇憲表示,未來風電業者的獲利方式,將以CPPA售電給民間企業為主,若有餘電則可讓台電以「迴避成本」收購,「保底價格會是固定價格」,不再會出現0元得標、難以計算投報的狀況。迴避成本即台電自產同等電量所需支付的成本,根據台電去(2025)年10月最新公告,2024年迴避成本為每度2.92元。

新增ESG評比  民間認為有如「開書考」

3-3選商預計分配3.6GW裝置容量,每案裝置容量上下限為0.3~1GW,同一開發商獲配不得大於1GW。能源署表示,選商機制將在第一季正式公告,公告後6個月截止收件。


3-3期獲配容量的案場,須在2031年前完成併網。履約能力若同分,則看ESG及專案執行能力分數。

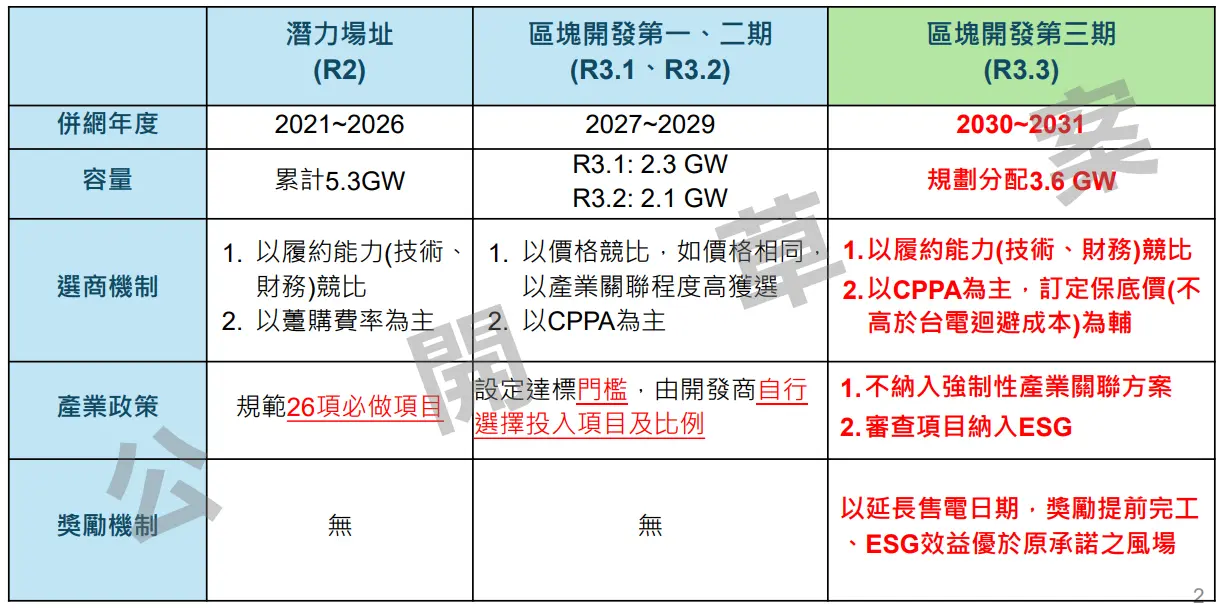

離岸風電各階段選商機制比較表。圖片來源:擷取自經濟部簡報

至於會不會有廠商先給出較低的ESG承諾,事後再「超標」獲取售電期延長?李君禮對此表示,若業者承諾太少,選商階段的分數就會落後,恐面臨無法得標的風險。另外,會不會有業者「作文寫得很好」但最後沒辦法做到?李君禮則強調,確實可能影響業者信用紀錄,甚至在後續選商中被扣分。


環境權保障基金會專職律師黃馨雯則認為,ESG分數占比過低,且經濟部對於如何審查缺乏具體可量化的標準。黃馨雯提出,2024年時,環境權保障基金會攜手漁民權益暨環境永續中心,參考英國經驗推出《台灣離岸風電與漁業聯絡指南建議》,供風電業者與漁民溝通,建議應將該指引列為加分項目。陳崇憲則回應,希望保持開放,「我們不會獨創哪個ESG的scope(範圍)」。


ESG範圍太廣,台灣再生能源推動聯盟副理事長、Vestas台灣維特斯公共事務資深經理張雅惇表示,「open book(開書考)其實也是一種蠻甜蜜的負擔。」她解釋,選商公告後短短6個月內,開發商必須窮盡所有精力,「去想很多內容,還需要去檢核,執行過程其實對大家是一個負擔」,建議官方提供參考樣本,或給出更簡化的呈現方式,供業者依循。

國產化確定Bye-Bye了? 業界看法分歧

哥本哈根基礎建設基金(CIP)董事總經理許乃文則喊冤,選商改看ESG評比,「是不是就真的是『國產化bye-bye』了?我可能在漁業轉型做超好,那是不是再也不用做國產化了?」「因為歐盟之前的介入,就把我們國產化翻盤,那我會為這麼多年合作下來的這些本土廠商,覺得那他們現在該怎麼辦?」


許乃文也指,與其此時推動3-3期開發,更應優先處理前階段案場,「趕快讓他進行本土化的採購,讓我們本土廠商不要斷鏈。」他稱,不少購電方對2030年前達成RE100(100%再生能源倡議)需求相當迫切,而風場蓋成至少也要5年,「2029、2030年能供應綠電的,基本上就是3-1、3-2的案子。」目前有國產化要求的3-1期、3-2期,只有CIP的渢妙風場順利採購。


​哥本哈根基礎建設基金(CIP)董事總經理許乃文建議應優先處理3-1、3-2期遭遇瓶頸的案場。攝影:陳昭宏

沃旭能源(Ørsted)台灣董事長汪欣潔則認為,只要業者願意投入,5年可以「成就很多事情」,雖然部分RE100客戶會希望在2030年以前獲得綠電,但並不代表2030年之後就不需要,因此仍期待3-3能如期在年底前完成選商,以免影響來年的風場整備工作。


針對國產化鬆綁議題,張雅惇會後受訪時分析,有合理價格,自然能接到好訂單,本土風電供應商若持續開出過高報價,「這樣成不了案,他們也沒有生意,就會變成一個惡性循環。」


至於未來風電產業是否會有紅色供應鏈疑慮?他認為國內風電廠商對此多有自覺、會避免,「因為那個風險是個question mark(問號)。」


經濟部長龔明鑫昨日接受媒體聯訪時表示,對於3-3新制有信心,目標今(2026)年底前完成選商,以利明年啟動相關工作。至於浮動式風電示範計畫,「今年就會開始做規劃,應該不會延那麼久」。
